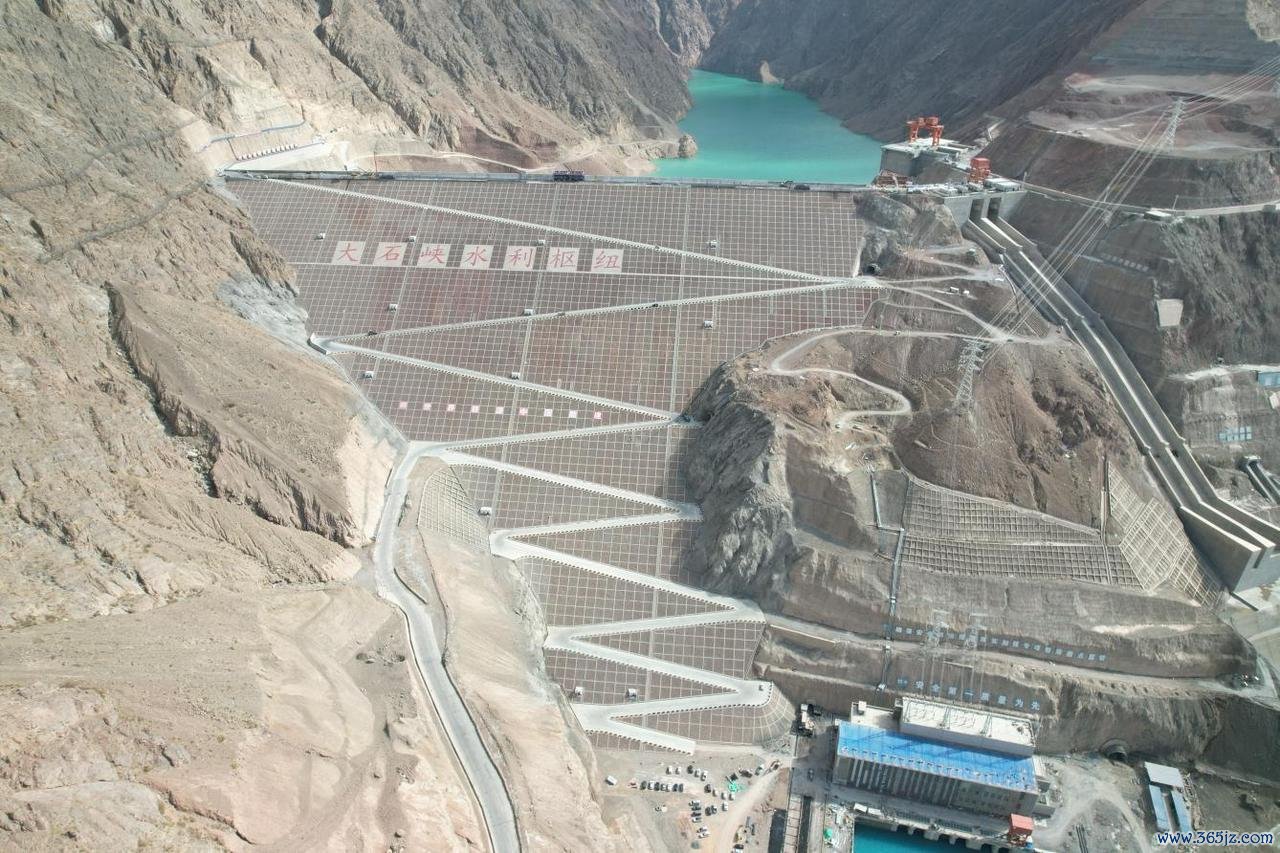

6月1日,由中国能建葛洲坝三公司承建的新疆大石峡水利环节工程完成坝顶防浪墙混凝土浇筑施工,较有遐想工期提前3个月完工,为工程后续投产发电奠定基础。现在斗鱼体育DOUYU中国官网,名目合座干涉收尾施工和发电冲刺阶段。

新疆大石峡水利环节工程是国务院笃定的172项节水给水紧要水利工程之一,位于阿克苏地区库玛拉克河大石峡峡谷河段。工程最大坝高247米,是现辞天下已建、在建最高混凝土面板砂砾石坝。水库总库容11.7亿立方米,年均可向塔里木河生态输水34.2亿立方米,电站装机容量75万千瓦,年均发电量18亿千瓦时。工程建成后,可灵验惩办南疆区域水资源调配问题,对保险塔里木河生态给水、缓解灌区农业缺水、晋升河说念防洪能力、补充清洁动力供给具有遑急作用。
2026美加墨世界杯中国认证平台坝顶防浪墙是大坝挡水防洪的遑急结构,博亚体育app中国官网入口平直影响大坝防渗、抗浪和防洪安全,是水库褂讪启动的遑急保险。本次施工的防浪墙总长576.5米,墙体中段高5.8米、两头高5.35米,合座呈中间高、两头低结构。工程共区分49个仓面施工,单仓长度12米,斗鱼体育存在高空功课多、施工精度高、工序连结抽象等特色,是大坝收尾阶段的重心施工内容。
针对高空临边功课风险高、质料程序严、工期病笃等本色情况,名目团队优化施工决策,遴荐自主研发的有轨钢模台车成套装备开展施工。配置遴荐电动合座振荡时势,减少高空拆装功课,裁汰安全风险;定型钢模定位精确,灵验幸免错台、漏浆等质料问题;电动转运时势晋升模板盘活成果,单仓装模工夫完结在8小时内,替代传统东说念主工拆装功课,完结机械化贯串施工。通过新工艺驾御,名目奏凯完成5000立方米坝顶混凝土浇筑职责,提前3个月完成节点任务,在保险安全和质料的同期,为工程调试、收尾、并网发电预留了鼓胀工期。
现在,大坝主体、泄水建筑物、输变电系统施工基本完成,三台发电机组中枢配置已一起装配到位,工程已全面干涉投产发电冲刺阶段。(工东说念主日报客户端记者马安妮 通信员 卢树庆)
